Podłączenie fotowoltaiki do sieci - jak przejść formalności

27 czerwca 2026

SM Project: podłączenie fotowoltaiki do domu z magazynem energii. Ilustracja pokazuje panele słoneczne, budynki, dom, baterię i mężczyznę.

Spis treści

Podłączenie fotowoltaiki do sieci to nie tylko montaż paneli na dachu, ale też kilka formalności, które decydują o tym, czy instalacja ruszy szybko i bez poprawek. W tym tekście pokazuję krok po kroku, jak wygląda cały proces w Polsce, kiedy wystarczy zwykłe zgłoszenie, jakie dokumenty przygotować i gdzie najczęściej pojawiają się opóźnienia. Dorzucam też praktyczne wskazówki z perspektywy inwestora, który chce uruchomić instalację bez zbędnych przestojów.

Najważniejsze rzeczy do zapamiętania przed uruchomieniem instalacji

  • Mikroinstalacja w polskich realiach to zwykle źródło do 50 kW, ale równie ważna jest moc przyłączeniowa obiektu.
  • W standardowym przypadku zgłoszenie składa się co najmniej 30 dni przed planowanym uruchomieniem instalacji.
  • Po kompletnym zgłoszeniu operator ma ustawowo do 30 dni na przyłączenie mikroinstalacji i obsługę układu pomiarowego.
  • Przyłączenie mikroinstalacji jest zazwyczaj bezpłatne, a licznik dwukierunkowy montuje lub parametryzuje operator.
  • Jeśli planowana moc przekracza możliwości obiektu, trzeba przejść na ścieżkę z wnioskiem o warunki przyłączenia.
  • Najwięcej problemów powodują braki w dokumentach, źle dobrany falownik i pominięcie magazynu energii w zgłoszeniu.

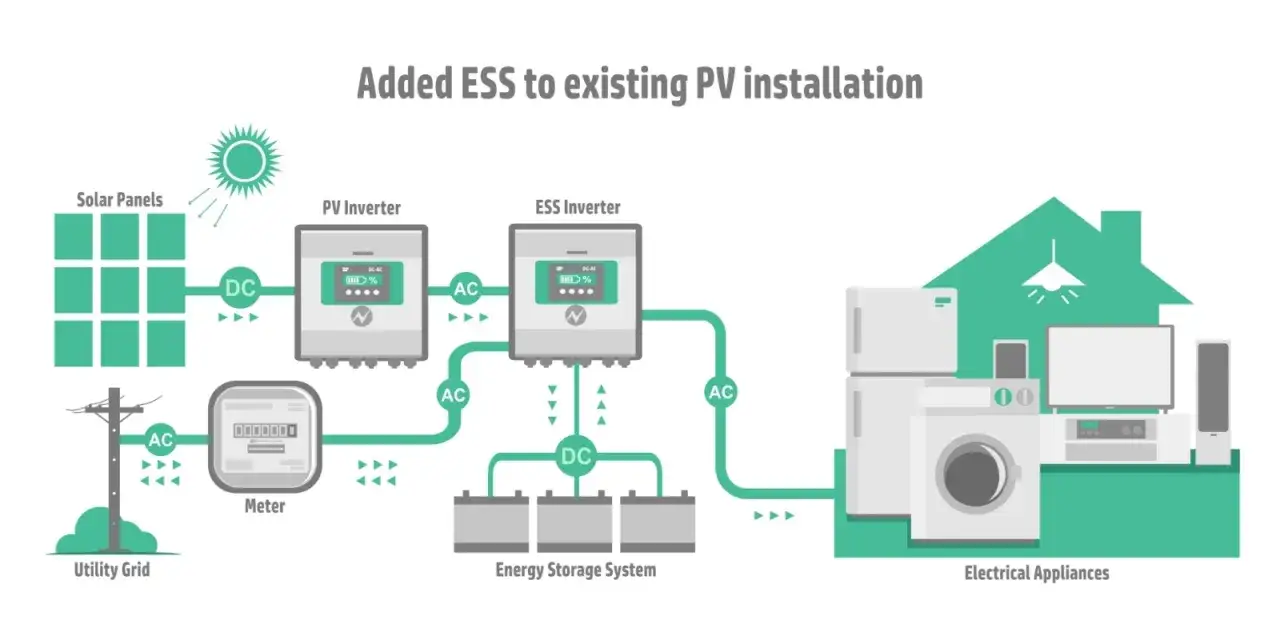

Schemat podłączenia fotowoltaiki z magazynem energii (ESS). Panele słoneczne, falowniki, akumulatory i urządzenia domowe.

Jak wygląda cały proces od montażu do uruchomienia

Najpierw sprawdzam moc przyłączeniową obiektu, bo to ona często przesądza o tym, czy inwestycja zmieści się w uproszczonej ścieżce. Jak podaje Ministerstwo Klimatu i Środowiska, po złożeniu kompletnego zgłoszenia operator systemu dystrybucyjnego ma obowiązek przyłączyć mikroinstalację w terminie do 30 dni. W praktyce cały proces wygląda zwykle tak:

  1. Weryfikacja, czy planowana instalacja pasuje do warunków technicznych budynku i umowy z operatorem.
  2. Dobór mocy paneli, falownika i ewentualnego magazynu energii.
  3. Złożenie zgłoszenia albo wniosku o warunki przyłączenia, zależnie od skali instalacji.
  4. Potwierdzenie przyjęcia dokumentów przez operatora i ewentualne uzupełnienia.
  5. Montaż instalacji, zabudowa lub parametryzacja licznika dwukierunkowego i podpisanie wymaganych umów.
  6. Uruchomienie instalacji i rozpoczęcie oddawania nadwyżek do sieci.

Z mojego punktu widzenia najważniejsze jest to, że procedura nie zaczyna się w dniu montażu. Dobrze przygotowany projekt oszczędza później kilka tygodni nerwów, a czasem także kosztownej poprawki. I właśnie dlatego kolejny krok to wybór właściwej ścieżki formalnej.

Kiedy wystarczy zgłoszenie, a kiedy potrzebny jest wniosek o warunki przyłączenia

Tu najczęściej pojawia się nieporozumienie. Moc zainstalowana to moc samej instalacji, a moc przyłączeniowa to maksymalna moc, jaką obiekt może pobierać lub oddawać zgodnie z umową z operatorem. Jeśli planowana instalacja mieści się w tych ramach, zwykle wystarcza zgłoszenie. Gdy je przekracza, wchodzi formalny wniosek o określenie warunków przyłączenia.

Sytuacja Co robisz Co to oznacza w praktyce
Instalacja do 50 kW i moc nie większa niż moc przyłączeniowa obiektu Składasz zgłoszenie mikroinstalacji To najszybsza i najprostsza ścieżka, zwykle bez opłaty za samo przyłączenie
Planowana moc jest większa niż moc przyłączeniowa obiektu Składasz wniosek o warunki przyłączenia Operator ocenia, czy sieć i obiekt przyjmą taką instalację i na jakich zasadach
Instalacja ma magazyn energii albo nietypowy układ falowników Sprawdzasz dodatkowe wymagania w formularzu Czasem trzeba dołożyć dane techniczne, bo sam formularz nie wystarczy
Źródło przekracza 50 kW Nie traktujesz go już jak zwykłej mikroinstalacji To inna procedura, zwykle bardziej rozbudowana i dłuższa

Warto zapamiętać jeszcze jedną rzecz: jeśli instalacja jest projektowana razem z magazynem energii, nie wolno zakładać, że operator spojrzy wyłącznie na panele. W niektórych układach znaczenie mają też parametry falownika i sposób pracy całego zestawu. Tę kwestię najlepiej sprawdzić przed zakupem sprzętu, nie po montażu.

Jakie dokumenty przygotować, żeby nie wracać do poprawki

Tu najwięcej osób traci czas, bo wysyła sam formularz bez załączników albo z nieczytelnym schematem. Ja zawsze zaczynam od sprawdzenia, czy komplet dokumentów odpowiada nie tylko przepisom, ale też wymaganiom konkretnego operatora. Różnice bywają drobne, ale potrafią zatrzymać całą procedurę.

Informacje techniczne

  • Lokalizacja instalacji, czyli adres i miejsce przyłączenia.
  • Moc zainstalowana oraz moc maksymalna instalacji.
  • Rodzaj źródła, najczęściej fotowoltaika, oraz typ falownika.
  • Jednokreskowy schemat elektryczny, który pokazuje miejsce połączenia mikroinstalacji z instalacją obiektu i siecią.
  • Dane magazynu energii, jeśli taki element ma pracować w układzie.
  • Karty katalogowe lub specyfikacje techniczne, gdy model falownika nie figuruje na liście certyfikowanych urządzeń operatorów.

Przeczytaj również: Fronius Symo 10.0-3-M - kiedy ma sens w instalacji PV?

Załączniki formalne

  • Oświadczenie zgłaszającego, czyli podstawowy dokument do zgłoszenia.
  • Pełnomocnictwo, jeśli dokumenty składa ktoś w Twoim imieniu.
  • Oświadczenie instalatora, gdy to nie on składa zgłoszenie.
  • Certyfikat sprzętu albo deklaracja zgodności, jeśli operator wymaga potwierdzenia zgodności urządzeń z wymaganiami sieciowymi.

Na stronie operatora, na przykład w materiałach Tauron Dystrybucji, wprost widać, że brak jednego z tych elementów potrafi zatrzymać całą ścieżkę zgłoszenia. Z doświadczenia powiem tak: lepiej poświęcić 20 minut więcej na kompletację dokumentów niż czekać potem na wezwanie do uzupełnienia.

Ile to trwa i ile kosztuje przyłączenie

W przypadku mikroinstalacji koszty samego przyłączenia są po stronie operatora, a nie inwestora. OSD montuje lub parametryzuje licznik dwukierunkowy na własny koszt, a za przyłączenie mikroinstalacji do sieci nie pobiera się opłaty. To ważne, bo wiele osób myli koszt całej instalacji z kosztem samego wpięcia do sieci.

Etap Termin lub koszt Co to oznacza dla inwestora
Złożenie zgłoszenia Najpóźniej 30 dni przed planowanym uruchomieniem Bez tego instalacja nie powinna być oddana do pracy
Przyłączenie kompletnej mikroinstalacji Do 30 dni od przyjęcia kompletnego zgłoszenia To ustawowy punkt odniesienia, od którego liczysz dalsze działania
Urządzenie pomiarowo-rozliczeniowe Bez opłaty po stronie prosumenta Licznik dwukierunkowy obsługuje przepływ energii w obie strony
Zmiana lub zawarcie umowy dystrybucyjnej Do 21 dni od złożenia wniosku Bez poprawnych umów rozliczenia mogą nie ruszyć od razu
Wniosek o warunki przyłączenia dla większego źródła Termin i koszt zależą od operatora oraz zakresu prac Tu budżet i harmonogram trzeba sprawdzać indywidualnie

W praktyce to, co naprawdę wydłuża całą inwestycję, to nie sam montaż paneli, tylko poprawki formalne, kolejka po stronie operatora i ewentualna rozbudowa przyłącza. Dlatego przy większych systemach zawsze zostawiam sobie bufor czasowy, nawet jeśli wykonawca obiecuje szybki termin.

Najczęstsze błędy, które opóźniają start instalacji

Większość problemów jest banalna, ale kosztuje czas. Widać to szczególnie wtedy, gdy klient składa dokumenty na ostatnią chwilę albo kupuje sprzęt, który nie pasuje do warunków obiektu. Poniżej zebrałem błędy, które najczęściej widzę w praktyce.

  • Za duża moc projektu względem mocy przyłączeniowej obiektu. To najprostsza droga do przejścia z trybu zgłoszenia na dłuższą procedurę.
  • Falownik bez potwierdzenia zgodności lub model, którego nie ma na liście certyfikowanych urządzeń. Wtedy trzeba dosyłać dokumenty techniczne.
  • Brak schematu jednokreskowego albo schemat, z którego nie da się odczytać punktu przyłączenia.
  • Pominięty magazyn energii w zgłoszeniu. Jeśli jest w projekcie, musi być widoczny w dokumentacji i parametrach.
  • Zgłoszenie złożone za późno. Przy planowaniu uruchomienia warto cofnąć się od daty startu o minimum 30 dni.
  • Pełnomocnictwo zamiast właściwego podpisu tam, gdzie dokument musi złożyć sam zgłaszający. To drobny szczegół, który potrafi zatrzymać sprawę.

Największy błąd, jaki obserwuję, jest jednak wcześniejszy niż wszystkie formalności. To kupowanie sprzętu bez sprawdzenia, czy instalacja rzeczywiście pasuje do sieci i do zapotrzebowania domu. Potem zaczynają się kompromisy, których można było uniknąć na etapie projektu.

Co robię po uruchomieniu instalacji, żeby inwestycja pracowała lepiej

Samo przyłączenie to dopiero start. Obecnie nowi prosumenci rozliczają się w systemie net-billing, więc najbardziej liczy się autokonsumpcja, czyli zużywanie energii wtedy, gdy ją produkujesz. Im więcej prądu wykorzystasz na miejscu, tym mniej oddasz do sieci po rynkowej cenie i tym lepszy zwykle będzie efekt ekonomiczny.

  • Przesuwam pracę energochłonnych urządzeń na środek dnia, na przykład pralkę, zmywarkę albo grzanie wody.
  • Sprawdzam aplikację falownika, bo monitoring szybko pokazuje, czy produkcja i zużycie są dobrze ustawione.
  • Jeśli mam magazyn energii, ustawiam go tak, żeby ładował się w godzinach najlepszej produkcji.
  • Dopilnowuję numeru PPE i dokumentów od operatora, bo są potrzebne do rozliczeń z dostawcą energii.
  • Nie zakładam, że instalacja „sama się spłaci” bez kontroli zużycia. Nawet dobre panele działają lepiej, gdy dom jest do nich dopasowany.

Na tym etapie różnica między instalacją „na papierze” a instalacją, która realnie obniża rachunki, bywa bardzo wyraźna. I właśnie dlatego połączenie z siecią trzeba traktować jako element strategii zużycia, a nie tylko formalny finał montażu.

Trzy rzeczy, które sprawdzam, zanim instalator wjedzie na dach

Jeśli miałbym wybrać tylko trzy pytania kontrolne, które najbardziej porządkują temat, byłyby to te poniżej. W mojej ocenie właśnie one oddzielają inwestycję dobrze przygotowaną od takiej, którą potem trzeba ratować poprawkami.

  • Czy moc przyłączeniowa obiektu daje zapas na planowaną instalację, a jeśli nie, to czy opłaca się składać wniosek o warunki przyłączenia.
  • Czy sprzęt ma komplet dokumentów technicznych, zwłaszcza falownik i ewentualny magazyn energii.
  • Czy projekt uwzględnia przyszłe obciążenia, na przykład pompę ciepła, ładowarkę samochodu elektrycznego albo większy pobór w sezonie zimowym.

Jeśli te trzy punkty są dopięte, procedura zwykle przechodzi spokojnie, a instalacja szybciej zaczyna pracować na rachunki. W praktyce to właśnie na etapie planowania oszczędza się najwięcej czasu, pieniędzy i nerwów, a nie przy samym montażu.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Zgłoszenie wystarcza zwykle wtedy, gdy instalacja ma do 50 kW i nie przekracza mocy przyłączeniowej obiektu. Jeśli planowana moc jest wyższa od tej dostępnej w umowie z operatorem, trzeba złożyć wniosek o warunki przyłączenia. W praktyce warto to sprawdzić jeszcze przed zakupem sprzętu, bo od tego zależy cała ścieżka formalna.

Potrzebne są przede wszystkim dane techniczne: adres, moc zainstalowana, rodzaj źródła i falownika, schemat jednokreskowy oraz informacje o magazynie energii, jeśli jest w projekcie. Do tego dochodzą załączniki formalne, czyli oświadczenie zgłaszającego, pełnomocnictwo, gdy składa je inna osoba, oświadczenie instalatora oraz ewentualny certyfikat lub deklaracja zgodności urządzeń.

Kompletne zgłoszenie trzeba złożyć co najmniej 30 dni przed planowanym uruchomieniem instalacji. Po przyjęciu kompletnego zgłoszenia operator ma do 30 dni na przyłączenie mikroinstalacji i obsługę układu pomiarowego. Samo przyłączenie jest zazwyczaj bezpłatne, a licznik dwukierunkowy montuje lub parametryzuje operator.

Najczęściej problemem jest za duża moc projektu względem mocy przyłączeniowej obiektu, brak schematu jednokreskowego, falownik bez potwierdzenia zgodności albo pominięty magazyn energii w zgłoszeniu. Opóźnienia powoduje też spóźnione złożenie dokumentów, bo procedurę warto zacząć z minimum 30-dniowym wyprzedzeniem. Częsty kłopot to również brak właściwego podpisu albo brak wymaganych załączników.

Autor podkreśla, że w net-billingu kluczowa jest autokonsumpcja, czyli zużywanie prądu na miejscu, gdy instalacja produkuje najwięcej. W praktyce warto przesuwać pracę energochłonnych urządzeń na środek dnia, kontrolować produkcję w aplikacji falownika i dobrze ustawić magazyn energii. Trzeba też dopilnować numeru PPE i dokumentów od operatora, bo są potrzebne do rozliczeń.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

falownik moc przyłączeniowa mikroinstalacja magazyn energii net-billing

Udostępnij artykuł

Łukasz Gajewski

Łukasz Gajewski

Nazywam się Łukasz Gajewski i od 15 lat zgłębiam tajniki nowoczesnych rozwiązań w obszarze ogrzewania, fotowoltaiki i inteligentnego domu. Fascynuje mnie to, jak technologia może wpływać na komfort życia i jednocześnie dbać o środowisko, dlatego na łamach domeko24sklep.pl staram się dzielić zdobytą wiedzą w sposób przystępny i zrozumiały. Moim celem jest pomaganie Wam w poruszaniu się po świecie innowacyjnych technologii, wyjaśnianiu skomplikowanych zagadnień i prezentowaniu praktycznych aspektów wdrażania fotowoltaiki czy nowoczesnych systemów grzewczych. Dokładnie analizuję dostępne informacje, porównuję rozwiązania i dbam o to, by treści były zawsze aktualne i rzetelne.

Napisz komentarz

Komentarze

2
AL

alicja_m

Ojejku, to jest naprawdę super artykuł! 😊 My z mężem właśnie myślimy o fotowoltaice, bo rachunki za prąd to jakaś masakra, a dzieciaki non stop coś włączają... Dobrze, że ktoś to tak jasno opisał, bo te wszystkie formalności to dla mnie czarna magia. Teraz przynajmniej wiem, od czego zacząć i na co zwrócić uwagę. Dzięki! ❤️

Łukasz Gajewski
Łukasz GajewskiAutor

Cieszę się, że pomogłem! :)

LE

Leszek_70

nwm czy to wgl jest takie ez jak piszą w artykule, te formalności to chyba jakiś koszmar 😥 ale spoko, trzeba przez to przejść jak się chce mieć fotowoltaikę. fajnie że ktoś to tak zebrał do kupy 👍

Łukasz Gajewski
Łukasz GajewskiAutor

Dzięki za miłe słowo! :)
